信阳市游河河道采砂工程位于河南省信阳市浉河区,施工作业区域包括吴家店镇昌湾村和游河乡,本项目自2020年4月4日正式施工开始,截止2020年6月15日(汛前)累计完成开采砂量20万吨,分别分设3个堆砂场。主汛期期间,根据相关部门要求,项目部施工区域内的所有船只、机械及设备管线等全部撤离上岸,并全部移送至安全区域。
图为汛前施工管道拆除现场

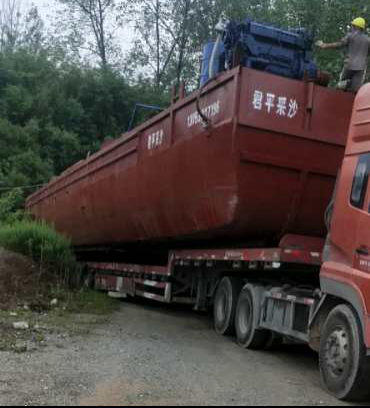

图为汛前施工船只移至安全区域现场
项目自2020年4月4日正式开工以来,项目部积极和业主对接、并得到业主和公司领导的大力支持和协调,各参建班组积极配合,施工作业有序开展。
图为汛后施工进度讨论会
图为集团公司领导检查指导安全活动
为保证汛后施工进度,游河乡作业区计划投入船只40艘。
船名 | 数量(艘) | 备注 |
采砂船 | 9 | |
运砂船 | 27 | |
移动浮体采砂船 | 4 | |
合计 | 40 |
设备投产以后,游河乡施工作业区日计划完成开采量:6万吨/天,截止2020年12月31日,游河乡施工作业区计划累计完成开采砂量480万吨。昌湾村区块总施工图采砂产量为86.4万吨。工程从2020年4月4日第一条管道输砂开始至6月15日(汛前),共投入四条输砂管线,已完成采砂产量约24万吨,(汛后)8月20日至12月31日需计划完成剩余采砂产量62.40万吨;具体施工计划如下:
一、张柏水班组结合{昌湾区域1},汛后计划采砂量约为32万吨的施工目标,将增加输砂管道一条、绞吸式吸砂船一艘、小型吸砂船一艘(开采水下河砂);计划每条输砂管道需完成0.2-0.25万吨/日。{昌湾区域2},汛后计划采砂量约为8万吨,将继续延续(汛前)一条管道进行施工作业,计划需完成产量0.15-0.2万吨/日;要求于2020年12月15日前完成采砂任务,做退场准备。
二、谢仁贤班组结合{昌湾区域2},汛后计划采砂量约为22.4万吨,将继续延续(汛前)两条管道进行施工,但因部分河砂需水下开采,拟新增投入绞吸式采砂船1艘,日计划完成产量0.15-0.2万吨,要求于2020年12月15日前完成采砂任务,做退场准备。
目前处于主汛期阶段,根据公司及项目部的要求,重抓安全保质量,项目部将加强施工区域内的安全巡查、安排专人实时对作业区域内的河水水位进行观测,确保项目顺利安全推进。(吴小刚)
